ALC隔墙板安装步骤
ALC隔墙板安装步骤
清理基层墙体定位放线→验收→ALC板吊装就位→安装接缝钢筋→调整墙体垂直度→安装二块板→一块墙结束后墙底部间隙捣入细石砼→板顶缝内用聚合物水泥砂浆填实→灌缝→局部修补→验收→粉刷前板缝勾缝处理。
工具/材料
ALC隔墙板
U型钢卡
钢筋
电焊机
防锈漆
玻纤耐碱网格布
聚合物水泥砂浆
细石砼
木楔
操作方法
01
ALC隔墙板的搬运、起吊和保管
1、ALC板由工厂直接运至施工现场,进入现场后应减少搬运。
2、板的搬运、装卸和起吊,使用尼龙带、小推车、塔吊等机具,运输时应采取良好的绑扎措施。
3、ALC板材的施工现场堆放地应靠近安装地点,选择地势坚实、平坦、干燥之处,并不得使板材直接接触地面,下部用加气块或木方支垫,每层高≤1m,总高度≤2m,悬臂长度是板长1/5L~1/6L,雨季应采取覆盖措施。
02
ALC隔墙板墙体构造措施

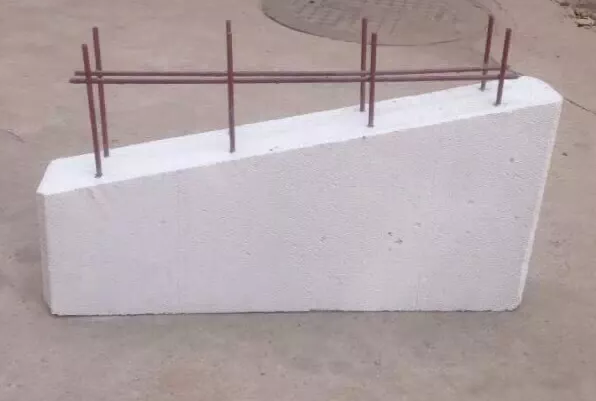

ALC板墙体是由600宽C型(复筋)板、接缝钢筋ф8 600,门洞口处设150~250宽×板厚的钢筋砼外抱框加强,板材自由端增设钢筋砼小构造柱构成整体墙面。构造如下图:
ALC隔墙板施工工艺流程
清理基层墙体定位放线→验收→ALC板吊装就位→安装接缝钢筋→调整墙体垂直度→安装二块板→一块墙结束后墙底部间隙捣入细石砼→板顶缝内用聚合物水泥砂浆填实→灌缝→局部修补→验收→粉刷前板缝勾缝处理。
施工技术要点
1、搭设移动式受料平台,进行条板垂直运输。以层为单位,划分作业班组,形成楼层间的流水施工,用塔吊进行条板垂直运输。每块板应分类分层编号,便于分层、分段吊运和安装。
2、对门洞及ALC板的自由端增设钢筋砼构造柱进行加强,内配4ф10,ф6.5 200钢筋,C20砼。
3、内隔墙的安装顺序宜从门洞处向两端依次进行,无门洞口的内隔墙应从一端往另一端顺序安装,当不符合模数时,可适当调整洞口构造柱或自由端构造柱截面尺寸。
4、墙底部间隙捣入细石砼,一般3~5天后可拔出木楔,在木楔间隙填入干硬性细石砼挤压密实,墙顶缝用聚合物水泥砂浆填实。
5、ALC板间灌竖缝用聚合物水泥砂浆,其配合比为水泥:砂:建筑胶=1:3:0.1,其流动性应满足填充板结合部接缝要求。
6、安装方面的通风管、桥架等均从门洞口上端两加强柱中穿过,尽量避免直接在整板上开洞穿过。
04
隔墙板安装验收标准
特别提示
1、安装前需检查ALC板出场合格证,若采用养护周期不到的板材,安装后变形较大,抹灰面容易开裂。
2、为方便施工,ALC板为竖排,排板时注意在楼层标高变化部位板长应作相应调整,对长板不要随意改短。
3、为板缝的密实性,相邻板安装前板缝内先灌水湿润,再灌聚合物水泥砂浆,以板缝密实、饱满,不空漏,并及时将板拼缝斜口上的砂浆清理干净。在板缝内的填充砂浆未硬化以前,不应使板受到振动和冲击。
4、在ALC墙板上钻孔切锯时,应严格遵规定,均应采用工具,不得任意切凿。在墙板上切槽时不宜横向切槽;当需要横向切槽时,在隔墙上其长度应小于等于1/2板宽,槽深不得超过20mm,槽宽不宜超过300mm。
5、板材安装就位调整,就位时要慢速轻放;撬动时用宽幅小撬棍慢慢拨动;微调用橡皮锤或加垫木敲击,不得盲目瞎干,损伤板材。
6、ALC板安装毕后,对缺棱掉角、开槽(孔)凹陷部位进行修补,修补剂应用ALC板修补砂浆。
7、在做粉刷前,内墙板缝(斜口缝处)用勾缝剂勾缝处理,以减少干缩,防止裂缝。
8、装饰要求:在ALC墙的两面,不应同时满做不透气的饰面;ALC墙面不宜直接安装饰面石板或金属饰面板,如要做石板饰面或金属板时,应另设钢骨架,再将石板或金属板安装在钢骨架上。
